ഉയർന്ന കരുത്ത്, നേരിയ സ്വയം ഭാരം, ഉയർന്ന വ്യവസായവൽക്കരണ നിലവാരം, ചെറിയ നിർമ്മാണ കാലയളവ് തുടങ്ങിയ മികച്ച നേട്ടങ്ങളോടെ,ഉരുക്ക് ഘടനകൾആധുനിക വ്യാവസായിക പ്ലാൻ്റുകൾ, വലിയ പൊതു കെട്ടിടങ്ങൾ, ഉയർന്ന ഉയരമുള്ള കെട്ടിടങ്ങൾ എന്നിവയുടെ പ്രധാന ഘടനാപരമായ രൂപമായി മാറിയിരിക്കുന്നു. സ്റ്റീൽ ഘടനകളുടെ ഇൻസ്റ്റാളേഷനും നിർമ്മാണവും ഡിസൈൻ ഡ്രോയിംഗുകളെയും ഫിസിക്കൽ കെട്ടിടങ്ങളെയും ബന്ധിപ്പിക്കുന്ന ഒരു പ്രധാന ലിങ്കായി വർത്തിക്കുന്നു, അവയുടെ നിർമ്മാണ സാങ്കേതികവിദ്യയും ഗുണനിലവാര നിയന്ത്രണവും ഘടനകളുടെ സുരക്ഷയെയും ഈടുനിൽക്കുന്നതിനെയും നേരിട്ട് ബാധിക്കുന്നു. നിർമ്മാണ തയ്യാറെടുപ്പ് മുതൽ, ഈ പേപ്പർ വ്യവസ്ഥാപിതമായി ഒറ്റ-നില, ബഹുനില, ഉയർന്ന സ്റ്റീൽ ഘടനകൾ, സ്റ്റീൽ ഗ്രിഡ് ഘടനകൾ എന്നിവയുൾപ്പെടെ വിവിധ സ്റ്റീൽ ഘടനകൾ സ്ഥാപിക്കുന്നതിനുള്ള പ്രധാന സാങ്കേതിക പോയിൻ്റുകൾ ക്രമപ്പെടുത്തുന്നു.
ഒന്നാമതായി, ഒരു ഇൻസ്റ്റാളേഷൻ സാങ്കേതിക സ്കീം രൂപപ്പെടുത്തണം. ഒറ്റ-നില സ്റ്റീൽ സ്ട്രക്ച്ചറുകൾക്ക് പീസ്-ബൈ-പീസ് ഇൻസ്റ്റാളേഷൻ സ്വീകരിക്കുന്നു, അതേസമയം മേൽക്കൂര സംവിധാനങ്ങൾക്കും മൾട്ടി-സ്റ്റോർ സ്റ്റീൽ ഘടനകൾക്കും സമഗ്രമായ ഇൻസ്റ്റാളേഷൻ പ്രയോഗിക്കുന്നു. കൂടാതെ, ഹോയിസ്റ്റിംഗ് ഉപകരണങ്ങൾ, നിർമ്മാണ യന്ത്രങ്ങൾ, സ്റ്റീൽ ഘടകങ്ങൾ, വെൽഡിംഗ് സാമഗ്രികൾ, ഫാസ്റ്റനറുകൾ എന്നിവ പൂർണ്ണമായും സജ്ജീകരിച്ചിരിക്കുന്നു. കോളം ഫൗണ്ടേഷനുകൾ, അച്ചുതണ്ടുകൾ, ആങ്കർ ബോൾട്ടുകൾ എന്നിവയുടെ എലവേഷൻ ലെവലിംഗ് പുനഃപരിശോധിക്കണം, സ്റ്റീൽ ഘടകങ്ങൾ വൃത്തിയാക്കണം, കൂടാതെ പൊസിഷനിംഗിനായി സെറ്റ് ഔട്ട് ലൈനുകൾ അടയാളപ്പെടുത്തണം.

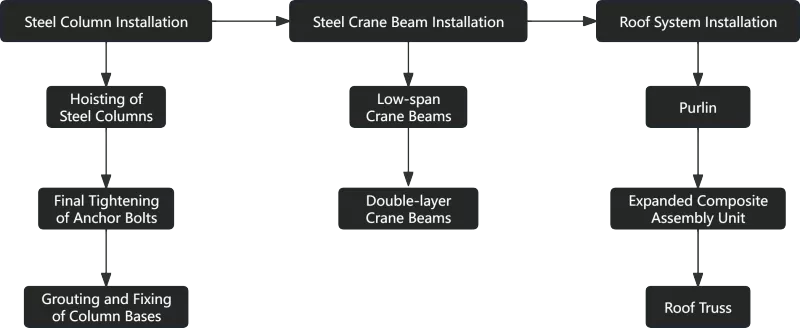

ഒറ്റ-പോയിൻ്റ് ഡയറക്ട് ലാഷിംഗ് ഉപയോഗിച്ചാണ് സ്റ്റീൽ നിരകൾ ഉയർത്തുന്നത്. താത്കാലിക ഫിക്സിംഗിനായി ആങ്കർ ബോൾട്ടുകൾ ഉപയോഗിച്ച് വിന്യസിച്ച ശേഷം, അവയുടെ സ്ഥാനവും ലംബതയും കാലിബ്രേറ്റ് ചെയ്യപ്പെടും. കോളം ബേസുകളിൽ ഗ്രൗട്ടിംഗിന് മുമ്പ് ബോൾട്ടുകളുടെ അന്തിമ ഇറുകിയതും അടിസ്ഥാന പ്ലേറ്റുകളുടെ വെൽഡിംഗും നടത്തണം. ക്രെയിൻ ബീമുകൾ രണ്ട്-പോയിൻ്റ് ലാഷിംഗ് ഉപയോഗിച്ച് ഉയർത്തുകയും കൂട്ടിയിടി തടയുന്നതിന് ടാഗ് ലൈനുകൾ കൊണ്ട് സജ്ജീകരിക്കുകയും ചെയ്യുന്നു; സ്ഥാനനിർണ്ണയത്തിന് ശേഷം അവയുടെ ഉയരം, അച്ചുതണ്ട്, ലംബത എന്നിവ ക്രമീകരിക്കണം. ഉരുക്ക് തൂണുകൾ സുസ്ഥിരമാക്കിയതിന് ശേഷം മാത്രമേ മേൽക്കൂര ട്രസ്സുകൾ ഉയർത്താവൂ. റൂഫ് ഘടകങ്ങൾ ഉയർത്തുന്നതിനായി കർക്കശമായ അവിഭാജ്യ യൂണിറ്റുകളിലേക്ക് മുൻകൂട്ടി കൂട്ടിച്ചേർക്കാവുന്നതാണ്, മേൽക്കൂര ട്രസ്സുകൾ സ്ഥാപിച്ചതിന് ശേഷം purlins ഇൻസ്റ്റാൾ ചെയ്യണം.

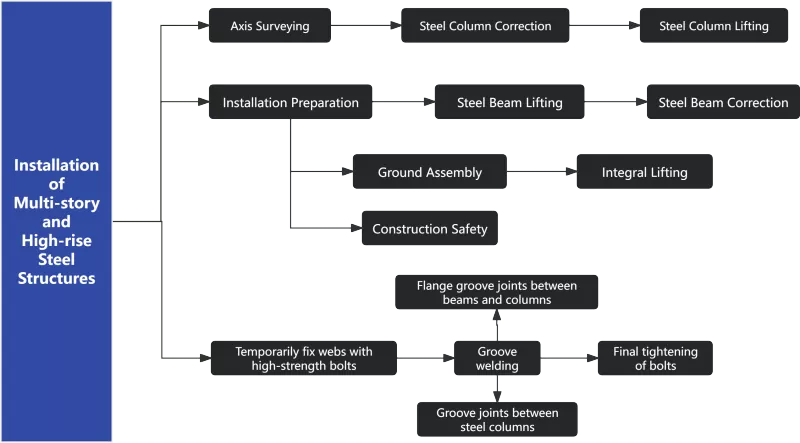

വെൽഡിംഗ് ചുരുങ്ങൽ രൂപഭേദം വരുത്തുന്നതിനുള്ള മെഷീനിംഗ് അലവൻസ് മൾട്ടി-സ്റ്റോറി, ഉയർന്ന സ്റ്റീൽ ഘടനകളുടെ ഘടകങ്ങൾക്കായി നീക്കിവച്ചിരിക്കുന്നു. സ്റ്റീൽ നിരകൾ ഉയർത്തുന്നതിനും കാലിബ്രേഷൻ ചെയ്യുന്നതിനുമായി ഗ്രൗണ്ട് കൺട്രോൾ ലൈനുകളിൽ നിന്ന് അക്ഷങ്ങൾ കൈമാറ്റം ചെയ്യപ്പെടുന്നു. സ്റ്റീൽ ബീമുകൾ ഉയർത്തുന്നതിന് മുമ്പ്, കോളം കോർബലുകളുടെ പാരാമീറ്ററുകൾ പരിശോധിക്കുകയും സുരക്ഷാ സംരക്ഷണ സൗകര്യങ്ങൾ ക്രമീകരിക്കുകയും വേണം. സ്ഥാനനിർണ്ണയത്തിന് ശേഷം, എലവേഷൻ, സെൻ്റർ ലൈനുകൾ ആവർത്തിച്ച് കാലിബ്രേറ്റ് ചെയ്യണം, തുടർന്ന് എല്ലാത്തരം ഘടകങ്ങളുടെയും കണക്ഷൻ നിർമ്മാണം.

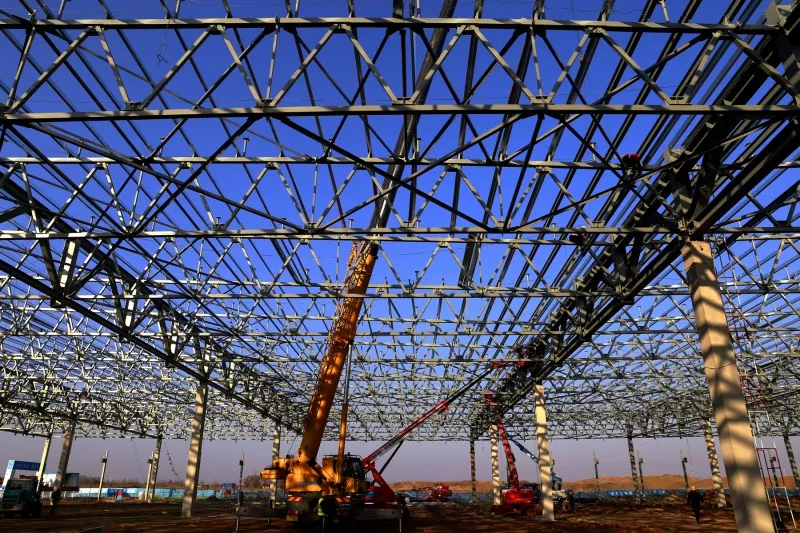

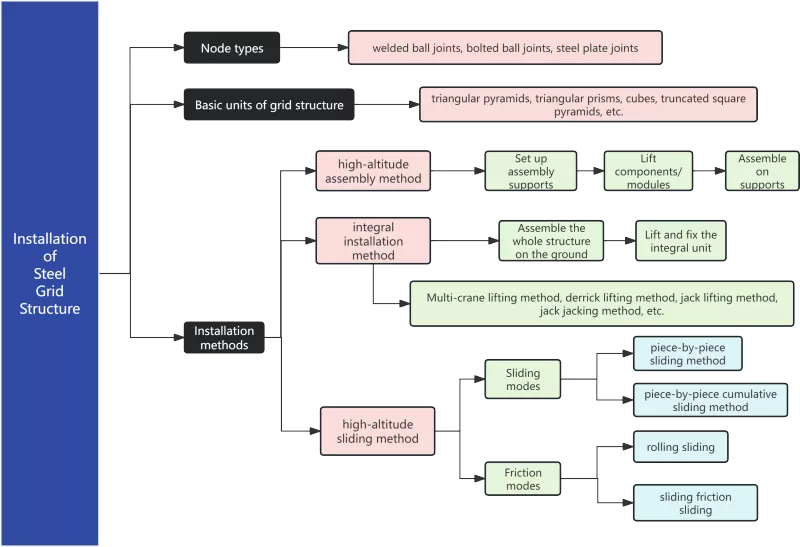

ഇടതൂർന്ന അംഗങ്ങളുള്ള, പ്ലാനർ സ്ട്രക്ച്ചറുകളേക്കാൾ ഉയർന്ന നിർമ്മാണ ബുദ്ധിമുട്ട് കൊണ്ടുവരുന്ന, ഇടതൂർന്ന അംഗങ്ങളുള്ള, വ്യാപകമായി ഉപയോഗിക്കപ്പെടുന്ന ഒരു നീണ്ട ദൈർഘ്യമുള്ള മേൽക്കൂര ഘടനയാണ് സ്പേസ് ട്രസ്. ഇത് പ്രധാനമായും മൂന്ന് തരം സന്ധികൾ സ്വീകരിക്കുന്നു, കൂടാതെ ഒന്നിലധികം അടിസ്ഥാന യൂണിറ്റുകൾ സംയോജിപ്പിച്ച് വിവിധ പ്ലാനർ ആകൃതികൾ കൂട്ടിച്ചേർക്കാവുന്നതാണ്. ബഹിരാകാശ ട്രസ്സുകൾക്ക് മൂന്ന് പ്രാഥമിക നിർമ്മാണ രീതികളുണ്ട്: ഉയർന്ന ഉയരത്തിലുള്ള അസംബ്ലിക്ക് വലിയ ഹോയിസ്റ്റിംഗ് ഉപകരണങ്ങൾ ആവശ്യമില്ല, എന്നാൽ വലിയ അളവിലുള്ള സപ്പോർട്ടുകൾ ഉപയോഗിക്കുകയും വിപുലമായ ഉയർന്ന ഉയരത്തിലുള്ള പ്രവർത്തനങ്ങൾ ഉൾക്കൊള്ളുകയും ചെയ്യുന്നു; അവിഭാജ്യ ഇൻസ്റ്റാളേഷന് പിന്തുണ ആവശ്യമില്ല, ഉയർന്ന ഉയരത്തിലുള്ള ജോലിയും സ്ഥിരതയുള്ള വെൽഡിംഗ് ഗുണനിലവാരവും സവിശേഷതകൾ, എന്നിട്ടും അത് ഉയർത്തുന്ന ഉപകരണങ്ങളിലും നിർമ്മാണ സാങ്കേതികവിദ്യയിലും ഉയർന്ന ആവശ്യകതകൾ ചുമത്തുന്നു; ഉയർന്ന ഉയരത്തിലുള്ള സ്ലൈഡിംഗ്, മിതമായ ഉയർന്ന ഉയരത്തിലുള്ള ജോലിഭാരവും ചിതറിക്കിടക്കുന്ന ഹോയിസ്റ്റിംഗ് ലോഡുകളുമുള്ള പൂർണ്ണ-സെറ്റ് അസംബ്ലി പിന്തുണ ഒഴിവാക്കുന്നു, അതേസമയം പ്രത്യേക സ്ലൈഡിംഗ് ട്രാക്കുകൾ മുൻകൂട്ടി സ്ഥാപിക്കുകയും സ്ലൈഡിംഗിൻ്റെ സമന്വയ കൃത്യത കർശനമായി നിയന്ത്രിക്കുകയും വേണം.
സ്റ്റീൽ ഘടനഒന്നിലധികം പ്രവർത്തന നടപടിക്രമങ്ങളുടെയും ട്രേഡുകളുടെയും ഏകോപനം ആവശ്യമായ ഒരു ചിട്ടയായ പദ്ധതിയാണ് ഇൻസ്റ്റലേഷൻ. ഇതിൻ്റെ ഗുണമേന്മയും കാര്യക്ഷമതയും പ്രാഥമിക തയ്യാറെടുപ്പ്, ഹോയിസ്റ്റിംഗ് സ്കീമുകൾ, ഇൻ-പ്രോസസ് തിരുത്തൽ, സുരക്ഷാ മാനേജ്മെൻ്റ് എന്നിവയുടെ സംയോജിത ഏകോപനത്തെ ആശ്രയിച്ചിരിക്കുന്നു. ഒറ്റ-നില ഘടനകൾക്ക്, സ്ഥാനനിർണ്ണയ സമയത്ത് ഘടകങ്ങൾ ഉയർത്തുന്നതിൻ്റെയും സ്ഥിരതയുടെയും ക്രമത്തിന് മുൻഗണന നൽകും. ബഹുനില, ഉയരമുള്ള കെട്ടിടങ്ങൾക്ക്, വെൽഡിംഗ് ചുരുങ്ങൽ രൂപഭേദം, ലംബമായ സംപ്രേഷണ കൃത്യത എന്നിവയിൽ കർശന നിയന്ത്രണം നടപ്പിലാക്കണം. ദൈർഘ്യമേറിയ സ്പേസ് ട്രസ് ഘടനകളെ സംബന്ധിച്ചിടത്തോളം, ഉയർന്ന ഉയരത്തിലുള്ള അസംബ്ലി, ഇൻ്റഗ്രൽ ലിഫ്റ്റിംഗ്, സ്ലൈഡിംഗ് എന്നിവ ഉൾപ്പെടെയുള്ള നിർമ്മാണ രീതികൾ പ്രാദേശിക സൈറ്റിൻ്റെ അവസ്ഥകൾക്കനുസരിച്ച് തിരഞ്ഞെടുക്കണം, കൂടാതെ പിന്തുണ ഉപഭോഗം, ഉയർന്ന ഉയരത്തിലുള്ള പ്രവർത്തന ജോലിഭാരം, ഉപകരണ ശേഷി എന്നിവയ്ക്കിടയിലുള്ള ട്രേഡ്-ഓഫുകൾ ശരിയായി അഭിസംബോധന ചെയ്യണം.
യഥാർത്ഥ നിർമ്മാണത്തിൽ, ഡിസൈൻ ഉദ്ദേശ്യം പൂർണ്ണമായി മനസ്സിലാക്കുകയും, കോഡുകളും മാനദണ്ഡങ്ങളും കർശനമായി പാലിക്കുകയും, സർവേ നിരീക്ഷണം ശക്തിപ്പെടുത്തുകയും, വിവിധ പ്രോജക്റ്റുകളുടെ ഘടനാപരമായ സവിശേഷതകൾക്ക് അനുയോജ്യമായ ഒപ്റ്റിമൽ നിർമ്മാണ സാങ്കേതിക വിദ്യകൾ അവലംബിക്കുകയും ചെയ്താൽ മാത്രമേ സ്റ്റീൽ ഘടനയുടെ സുരക്ഷിതവും കാര്യക്ഷമവും കൃത്യവുമായ പൂർത്തീകരണം ഉറപ്പാക്കാൻ കഴിയൂ.
സ്റ്റീൽ ഘടന വ്യവസായത്തിൽ 21 വർഷത്തെ ആഴത്തിലുള്ള അനുഭവം,ഇ.എച്ച്.എസ്.എസ്സ്റ്റീൽ ഘടകങ്ങളുടെ ഫാബ്രിക്കേഷനും ഇൻസ്റ്റാളേഷനും ഉൾക്കൊള്ളുന്ന വിപുലമായ സ്റ്റീൽ ഘടന പദ്ധതികൾ ഏറ്റെടുക്കുന്നു. ബെൽറ്റ് ആൻഡ് റോഡ് ഇനിഷ്യേറ്റീവ് ആരംഭിച്ചതുമുതൽ, ഞങ്ങൾ നിരവധി വലിയ സ്റ്റീൽ ഘടനാപരമായ ഘടകങ്ങൾ കയറ്റുമതി ചെയ്യുകയും വിദേശ ഇൻസ്റ്റാളേഷൻ പ്രോജക്ടുകൾ വിതരണം ചെയ്യുകയും ചെയ്തു. വിപുലമായ ഇൻസ്റ്റാളേഷൻ വൈദഗ്ധ്യം അഭിമാനിക്കുന്ന, ഒറ്റനില വ്യവസായ വർക്ക്ഷോപ്പുകൾ, സൂപ്പർ ബഹുനില കെട്ടിടങ്ങൾ മുതൽ പരമ്പരാഗത ട്രസ്സുകൾ, വലിയ തോതിലുള്ള സ്പേസ് ഗ്രിഡുകൾ വരെയുള്ള വിവിധ സങ്കീർണ്ണ ഘടനകളുടെ ഇൻസ്റ്റാളേഷൻ വെല്ലുവിളികളെ നേരിടാൻ ഞങ്ങൾക്ക് പൂർണ്ണ ശേഷിയുണ്ട്. ഞങ്ങളുടെ ഉറച്ച പ്രൊഫഷണൽ കഴിവ് എല്ലാ സ്റ്റീൽ ഘടന പ്രോജക്റ്റിൻ്റെയും ദീർഘകാല സ്ഥിരമായ പ്രവർത്തനത്തെ സംരക്ഷിക്കുന്നു.
